احداث نیروگاه خورشیدی
انرژی خورشیدی امروز دیگر فقط یک گزینهی پاک نیست؛ یک ضرورت اقتصادی و زیستمحیطی است. اما ساخت یک نیروگاه خورشیدی، از ابتدا تا بهرهبرداری، سفری است پر از جزئیات فنی، مالی و اداری. برای موفقیت در این مسیر، باید هشت گام را با دقت پشت سر گذاشت:

با پیروی از این نقشهی راه، نه تنها به یک منبع بیپایان و پاک دست مییابید، بلکه پروژهی شما از نظر اقتصادی نیز توجیهپذیر خواهد بود.

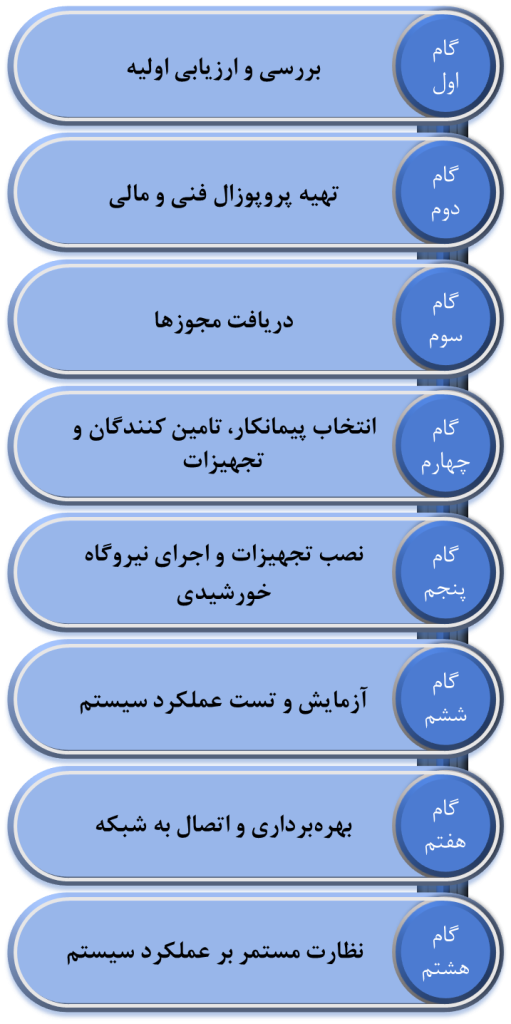

مراحل احداث نیروگاه خورشیدی شامل موارد زیر است:
گام اول: بررسی و ارزیابی اولیه
پیش از هر اقدامی برای ساخت نیروگاه خورشیدی، تهیه یک نقشه راه کارآمد بر پایه چهار عامل اصلی ضروری است: موقعیت جغرافیایی، وضعیت محیط زیست، دسترسی به زیرساختها و تحلیل اقتصادی. این گام نخست، از بروز هزینههای غیرضروری و تصمیمات نادرست جلوگیری میکند.
- نخستین عامل، انتخاب مکان مناسب است. منطقهای باید انتخاب شود که از تابش مناسب خورشید برخوردار باشد، رطوبت و گردوغبار آن محدود بوده و ارتفاع از سطح دریا به گونهای باشد که شفافیت هوا را افزایش دهد. شیب زمین نباید از ۵ درجه بیشتر شود؛ شیب بین ۰ تا ۵ درجه، هزینههای یکسانسازی و پایهسازی را کاهش میدهد. در نیمکره شمالی کره زمین (مانند ایران)، پنلها باید رو به جنوب نصب گردند.
- دومین عامل، بررسی خاک و پیامدهای زیستمحیطی است. آزمایش خاک از نظر وجود مواد شیمیایی مضر، پیش از هر اقدامی الزامی است؛ زیرا خاک آلوده میتواند به فونداسیون و پنلها آسیب جدی وارد کند.
- سومین عامل، دسترسی به زیرساختهای کلیدی شامل جاده، شبکه برق، منابع آب و نیروی انسانی است. نزدیکی به این امکانات، هزینههای اجرایی را به شدت کاهش میدهد. در صورت استفاده از پشتبام، پیش از نصب باید مقاومت سازهی سقف برای تحمل وزن تجهیزات تأیید شود.
- چهارمین عامل، تحلیل اقتصادی اولیه است. برآورد دقیق هزینههای اولیه (تجهیزات، نصب، زیرساخت)، هزینههای نگهداری جاری و پیشبینی درآمد حاصل از فروش برق، مشخص میکند که آیا احداث نیروگاه در مرحله اول از نظر اقتصادی توجیهپذیر است یا خیر.
پس از جمعبندی این چهار دسته اطلاعات مکان مناسب، خاک و محیط زیست سالم، دسترسی مطلوب و اقتصاد مقرونبهصرفه میتوان تصمیم نهایی را اتخاذ کرد. تصمیمی که هم بهرهوری نیروگاه را تضمین میکند و هم کمترین آسیب را به طبیعت وارد میسازد.
گام دوم: تهیه پروپوزال فنی و مالی
دومین گام ضروری در احداث نیروگاه خورشیدی، تهیهی یک پروپوزال فنی و مالی حرفهای است. این سند، نقشی کلیدی در جذب سرمایهگذار و اخذ مجوزهای لازم ایفا میکند. یک پروپوزال کارآمد باید به گونهای تنظیم شود که هم جزئیات فنی پروژه را شفاف سازد و هم چشمانداز اقتصادی روشنی پیش روی ذینفعان قرار دهد.
در بخش فنی، لازم است فناوریهای مورد نظر به دقت معرفی شوند. توضیح دربارهی نوع پنلهای خورشیدی، مشخصات اینورترها، سیستمهای ذخیرهسازی انرژی و نرمافزارهای مدیریتی از الزامات این بخش است. همچنین طراحی سیستم و ظرفیت تولید انرژی باید بر اساس اعداد و ارقام قابل قبولی ارائه گردد. این اطلاعات به سرمایهگذار اطمینان میدهد که سیستم از کارایی و پایداری لازم برخوردار است. در بخش مالی، برآورد دقیق هزینههای اولیه (شامل تجهیزات، نصب و زیرساخت) و هزینههای جاری نگهداری ضروری است. در کنار آن، پیشبینی درآمد فروش انرژی باید با واقعبینی محاسبه شود. شاخصهایی مانند نرخ بازگشت سرمایه (ROI) و دورهی بازگشت سرمایه (Payback Period) از جمله ابزارهایی هستند که شفافیت اقتصادی پروژه را افزایش میدهند. علاوه بر این، بررسی تحلیلهای حساسیت و سناریوهای اقتصادی مختلف میتواند به شناسایی ریسکهای احتمالی کمک کند. برای نمونه، تأثیر نوسان قیمت انرژی یا تغییر در سیاستهای حمایتی دولت بر سودآوری پروژه، باید در این بخش مورد بررسی قرار گیرد.
گام سوم: دریافت مجوزها
در فرآیند احداث نیروگاه خورشیدی، اخذ مجوزهای قانونی یکی از حساسترین و تعیینکنندهترین مراحل است. بدون طی کردن این مسیر، امکان اتصال نیروگاه به شبکه سراسری وجود نخواهد داشت. اولین و مهمترین مدرک، پروانهی احداث از سازمان انرژیهای تجدیدپذیر و بهرهوری انرژی برق (ساتبا) است. این پروانه جزئیاتی مانند ظرفیت، نوع فناوری و موقعیت مکانی پروژه را مشخص میکند. پس از دریافت پروانهی اولیه، نوبت به سه مجوز کلیدی دیگر میرسد: مجوز محیط زیست، مجوز اتصال به شبکه و مجوز استفاده از زمین. در این میان، انتخاب زمین یکی از چالشهای اصلی است. اراضی دارای پوشش سبز یا مرتعی معمولاً مجوز دریافت نمیکنند، چرا که حفظ منابع طبیعی و تنوع زیستی در اولویت قرار دارد. زمینهای کشاورزی نیز به دلیل اهمیت تأمین غذا، تحت قوانین سختگیرانهای هستند و نمیتوانند به سایت خورشیدی تبدیل شوند.
مجوز اتصال به شبکه، امکان تزریق برق تولیدی به شبکه سراسری را فراهم میکند. بسته به ظرفیت نیروگاه، این مجوز از طریق سامانههای مربوطه صادر میشود. پس از تکمیل همه مجوزها و تأیید صلاحیت پروژه، گام نهایی امضای قرارداد خرید تضمینی برق با ساتبا است. این قرارداد، خرید برق تولیدی را در بازهای مشخص و با نرخ معین تضمین میکند و از این رو، نقش مهمی در تأمین مالی پروژه و ایجاد اطمینان خاطر برای سرمایهگذاران ایفا میکند. البته لازم به ذکر است که صاحبان نیروگاه میتوانند بهجای قرارداد بلندمدت خرید تضمینی، از مدلهای دیگر مانند فروش مستقیم برق در بورس انرژی نیز استفاده کنند.
گام چهارم: انتخاب پیمانکار، تأمینکنندگان و تجهیزات
انتخاب پیمانکار ماهر و تأمینکنندگان معتبر. این مرحله به طور مستقیم بر کیفیت نهایی، زمان اجرا و هزینههای پروژه تأثیر میگذارد. ابتدا باید نیازهای پروژه شامل نوع تجهیزات، ظرفیت تولید و الزامات فنی به دقت مشخص شود. سپس، پیمانکارانی با سابقهی موفق در پروژههای مشابه خورشیدی مورد ارزیابی قرار میگیرند. توانایی مدیریت پروژههای بزرگ، آشنایی با الزامات قانونی و استانداردهای فنی، و ارائهی برنامهی اجرایی شفاف از معیارهای اصلی انتخاب هستند.
در کنار پیمانکار، تأمینکنندگان تجهیزات نیز باید با دقت گزینش شوند. اقلام کلیدی شامل پنل خورشیدی، اینورتر، استراکچر (سازه فلزی نگهدارنده)، سیستم ذخیرهساز انرژی (در صورت نیاز) و زیرساختهای الکتریکی است. در انتخاب تأمینکننده، مواردی چون کیفیت محصول، توانایی تأمین بهموقع، گارانتی معتبر و خدمات پس از فروش واقعی در اولویت قرار دارند. همچنین بررسی گواهینامههای بینالمللی و تطابق تجهیزات با استانداردهای ایمنی الزامی است. مقایسهی دقیق قیمتها و شرایط قرارداد میان پیشنهادات مختلف، به انتخاب بهینهی هزینه، کیفیت و خدمات کمک میکند.
از جمله تجهیزات اصلی نیروگاه خورشیدی:
-
پنلهای خورشیدی
پنلهای خورشیدی به عنوان هستهی اصلی نیروگاه، عمدتاً از کشورهای چین، آلمان و ژاپن تأمین میشوند. تمام پنلهای مورد تأیید سازمان ساتبا (با رعایت استانداردهای معین) مجاز به استفاده هستند. پنلهای استاندارد بینالمللی دارای عمر مفید ۲۰ تا ۳۰ سال هستند. بیشتر تولیدکنندگان گارانتی بازدهی بیش از ۹۰ درصد ظرفیت نامی به مدت ۱۰ تا ۱۲ سال، و بازدهی بیش از ۸۰ درصد به مدت ۲۰ تا ۳۰ سال ارائه میدهند.
-
اینورتر و سانورترهای خورشیدی
اینورترها و سانورترهای رایج در ایران از آلمان و چین تأمین میشوند. این تجهیزات از کیفیت بالایی برخوردارند و حداقل گارانتی ۵ ساله دارند. در صورت نصب در محیط مناسب و رعایت استانداردها، طول عمر آنها به ۲۰ سال نیز میرسد.
-
باتری خورشیدی
باتریها امکان ذخیرهسازی انرژی اضافی تولیدشده برای مصرف بعدی را فراهم میکنند. در انتخاب باتری، نباید تنها به قیمت توجه کرد، بلکه ویژگیها و قابلیتهای فنی نیز حائز اهمیت است.
-
شارژ کنترلر
این دستگاه ولتاژ یا جریان خروجی پنل را تنظیم میکند تا از شارژ بیش از حد باتری جلوگیری شود. نقش کنترلر در سیستمهای مستقل از شبکه. (Off-Grid) حیاتی است.
-
سیم ارت و صاعقهگیر
استفاده از تجهیزات حفاظتی مانند ارستر و سیم ارت در هر اندازهای از نیروگاه ضروری بوده و ایمنی تجهیزات را تأمین میکند.
-
سیم و کابل
بین پنلها تا ورودی اینورتر، حتماً باید از کابلهای DC با رسانای مس قلع اندود، تکرشته و دارای دو لایه روکش استفاده شود که مخصوص انتقال توان مستقیم طراحی شدهاند.

گام پنجم: نصب تجهیزات و اجرای نیروگاه خورشیدی
پس از تأمین تجهیزات و انتخاب پیمانکار، نوبت به حساسترین مرحلهی عملیاتی میرسد: نصب و اجرا. کیفیت این مرحله تأثیری مستقیم بر راندمان نهایی و طول عمر نیروگاه دارد. نخستین گام، آمادهسازی سایت است. زمین باید پاکسازی، تسطیح و زیرساختهای اولیه ایجاد شود. در این فرایند، رعایت الزامات زیستمحیطی و تأمین ایمنی کارگران الزامی است.
پس از آمادهسازی زمین، پایهکوبی سازههای فلزی (استراکچرها) انجام میشود و سپس پنلهای خورشیدی روی آنها نصب میگردند. چیدمان پنلها باید به گونهای باشد که بیشترین تابش خورشید را جذب کنند؛ این امر مستلزم محاسبهی دقیق زاویه و جهت جغرافیایی است. در گام بعدی، اینورترها و تجهیزات الکتریکی نصب میشوند. نصب صحیح اینورترها و برقراری ارتباط درست میان پنلها، اینورترها و شبکه برق، از جمله نکات حیاتی این مرحله محسوب میشود.
گام ششم: آزمایش و تست عملکرد سیستم
نخست، تمام اتصالات الکتریکی میان پنلها، اینورترها و بخشهای کنترلی بررسی میشوند تا از نبود نقص یا اتصال نادرست اطمینان حاصل شود. سپس پنلهای خورشیدی به صورت جداگانه تست میگردند؛ در این مرحله، ولتاژ و جریان خروجی آنها در شرایط نوری گوناگون اندازهگیری میشود تا میزان تولید برق ارزیابی گردد. در ادامه، نوبت به آزمایش اینورترها میرسد. این تجهیزات که وظیفهی تبدیل جریان مستقیم (DC) به جریان متناوب (AC) را بر عهده دارند، نقشی کلیدی در بهرهوری کل سیستم ایفا میکنند؛ از این رو، صحت عملکرد آنها از اهمیت ویژهای برخوردار است. در پایان، تمام دادههای حاصل از آزمایشها جمعآوری و تحلیل میشوند. این تحلیل به مدیران پروژه کمک میکند تا نقاط قوت و ضعف را شناسایی کرده و در صورت نیاز، اقدامات اصلاحی را طراحی کنند.
گام هفتم: بهرهبرداری و اتصال به شبکه
پس از اتمام نصب و انجام آزمایشهای لازم، مرحلهی بهرهبرداری آغاز میشود. در این گام، کل سیستم یک بار دیگر به طور کامل بررسی میگردد تا از عملکرد صحیح همه اجزا و نبود هرگونه نقص اطمینان حاصل شود. برای اتصال به شبکهی سراسری برق، حضور کارشناس شرکت توزیع نیروی برق الزامی است. این کارشناس بر فرآیند اتصال نظارت کرده و انطباق سیستم با استانداردهای ایمنی و فنی را تأیید میکند. اتصال به شبکه از طریق تجهیزات کنترلی مانند کنتورهای شمارنده انجام میشود تا نظارت مستمر بر تولید و مصرف انرژی ممکن گردد.
پس از تأیید نهایی، نیروگاه به شبکه متصل میشود و امکان فروش برق اضافی تولیدی فراهم میآید. این امر نه تنها درآمدی برای سرمایهگذاران ایجاد میکند، بلکه به توسعهی انرژیهای تجدیدپذیر و کاهش وابستگی به سوختهای فسیلی نیز کمک مینماید.
گام هشتم: نظارت مستمر بر عملکرد سیستم
پس از اتمام ساخت و اتصال به شبکه، نظارت پیوسته بر عملکرد نیروگاه به عنوان یک ضرورت اساسی مطرح میشود. این فرآیند شامل سه بخش اصلی است: بررسی مستمر میزان تولید انرژی، ارزیابی کارایی سیستم، و انجام تعمیرات و نگهداری دورهای. اندازهگیری انرژی تولیدی در بازههای زمانی مختلف، امکان شناسایی الگوهای تولید و مقایسهی مقادیر واقعی با پیشبینیها را فراهم میکند. ارزیابی کارایی سیستم معمولاً با استفاده از نرمافزارهای پیشرفته پایش (مانیتورینگ) انجام میشود. این نرمافزارها عملکرد تجهیزات گوناگون، به ویژه پنلها و اینورترها، را تحلیل کرده و عواملی مانند شرایط جوی یا سایهاندازی را که بر راندمان تأثیر میگذارند، شناسایی میکنند. همچنین برنامهریزی منظم برای تعمیرات پیشگیرانه، از کاهش زمان خاموشی و بروز خرابیهای ناگهانی جلوگیری میکند. با این نظارت مستمر، میتوان عملکرد نیروگاه را در بلندمدت در سطح مطلوبی حفظ کرد.
جهت دریافت مشاوره تخصصی و اطلاعات بیشتر درباره مراحل نصب نیروگاه خورشیدی، تیم فرداسان آماده پاسخگویی به شماست. کافی است با ما در ارتباط باشید.





دیدگاهتان را بنویسید
