دریافت مجوز احداث نیروگاه خورشیدی
برای راهاندازی یک نیروگاه برق خورشیدی و فروش برق تولیدی به شبکه سراسری، اخذ مجوز رسمی از سازمان انرژیهای تجدیدپذیر و بهرهوری انرژی برق الزامی است. بدون دریافت این مجوز، امکان انعقاد قرارداد خرید تضمینی برق و اتصال نیروگاه به شبکه فراهم نخواهد بود.
فرآیند اخذ مجوز شامل مراحل اداری و فنی مشخصی است که آشنایی با الزامات آن میتواند از بروز تأخیر و مشکلات احتمالی جلوگیری کند. اگرچه این مسیر برای برخی سرمایهگذاران پیچیده به نظر میرسد، اما با برنامهریزی دقیق، تکمیل صحیح مدارک و دریافت مشاوره تخصصی، میتوان آن را بهصورت سریع و مطمئن طی کرد و پروژه نیروگاه برق خورشیدی را وارد فاز اجرایی نمود.
بهترین مکان برای سرمایهگذاری در انرژی خورشیدی
کشور ایران با بیش از 300 روز آفتابی در سال و تابش خورشیدی متوسط 4.5 تا 5.5 کیلوواتساعت به ازای هر مترمربع، یکی از بهترین نقاط جهان برای احداث نیروگاههای خورشیدی به حساب میآید. مناطق جنوبی، شرقی و جنوب شرقی ایران از تابش خورشیدی مناسبی در طول سال برخوردارند، که بستر بسیار مناسبی برای سرمایهگذاری در زمینه نیروگاههای خورشیدی در این نواحی فراهم میسازد.
مجوز نیروگاه خورشیدی در ایران امروزه با مشوقهای بیسابقه همراه شده است. دولت در راستای کاهش وابستگی به سوختهای فسیلی و تعهدات زیستمحیطی، بستههای حمایتی جامعی برای متقاضیان علاقمند به این حوزه ارائه داده که شامل:
- زمینهای دولتی با اجاره ناچیز برای 20 سال
- قراردادهای خرید تضمینی برق به مدت 20 سال به همراه معافیتهای مالیاتی
- تسهیلات بانکی با سود 8 تا 12 درصد

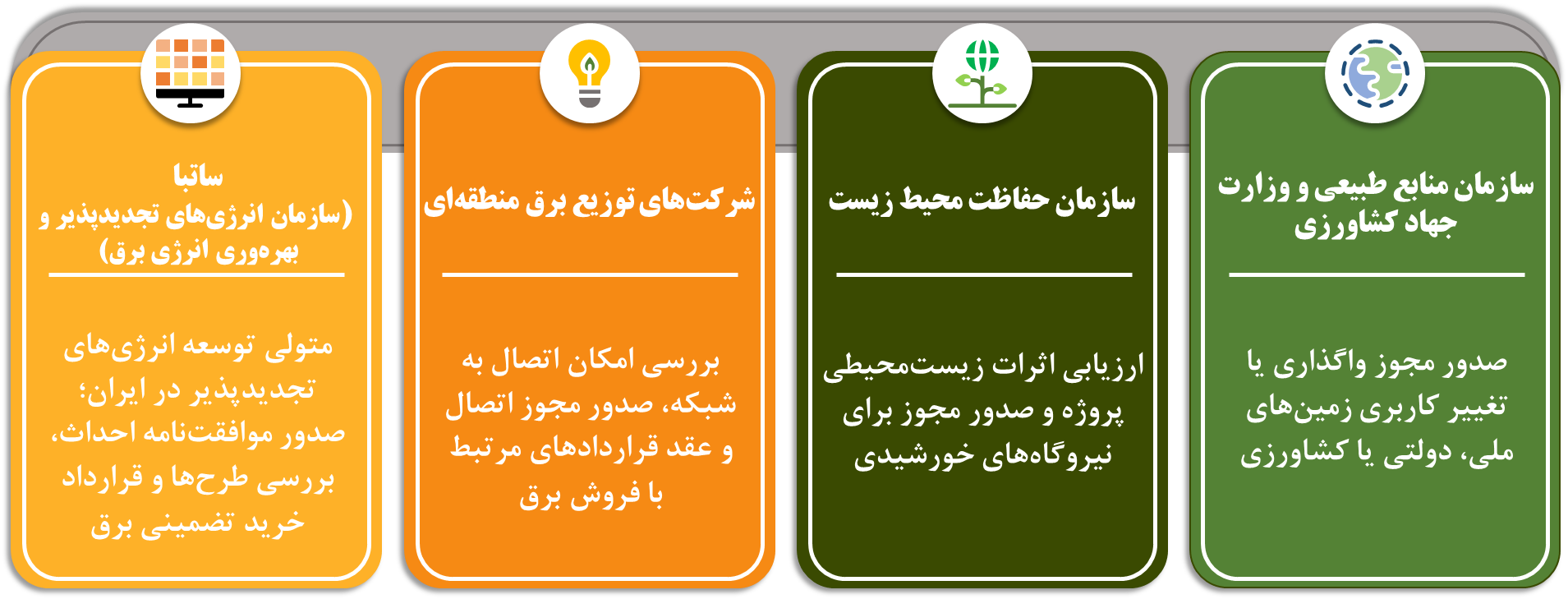

نهادهای اصلی فرآیند صدور مجوز نیروگاه خورشیدی

مراحل گام به گام اخذ مجوز نیروگاه خورشیدی متصل به شبکه به شرح زیر است:
- مرحله اول: مطالعات امکانسنجی و تدوین طرح توجیهی
در آغاز مسیر توسعه نیروگاه خورشیدی مقیاس بزرگ، انجام یک مطالعه جامع فنی و اقتصادی ضروری است. در این مرحله وضعیت تابش خورشیدی منطقه با استفاده از دادههای معتبر بررسی میشود، ظرفیت بهینه نیروگاه تعیین میگردد و نوع طراحی سیستم انتخاب میشود. سپس هزینههای سرمایهگذاری، هزینههای بهرهبرداری و درآمد پیشبینیشده بر اساس نرخهای خرید برق محاسبه میشود تا شاخصهای مالی مانند نرخ بازگشت سرمایه و دوره بازگشت سرمایه مشخص گردد. خروجی این مرحله یک طرح توجیهی دقیق و مستند است که مبنای تصمیمگیری سرمایهگذار و ارائه به بانک یا نهادهای صادرکننده مجوز خواهد بود.
- مرحله دوم: انتخاب زمین و تثبیت وضعیت حقوقی آن
پس از اطمینان از توجیهپذیری پروژه، انتخاب زمین مناسب در اولویت قرار میگیرد. زمین باید از نظر فنی دارای شیب قابل قبول، حداقل سایهاندازی، دسترسی مناسب و فاصله منطقی تا شبکه برق باشد. به موازات بررسیهای فنی، وضعیت مالکیت و کاربری زمین نیز باید بهطور کامل روشن شود. استعلامهای لازم انجام میشود و در صورت نیاز فرآیند خرید، اجاره بلندمدت یا واگذاری اراضی دولتی پیگیری میگردد. اگر زمین نیازمند تغییر کاربری باشد، این موضوع باید از همان ابتدا در برنامه زمانبندی پروژه لحاظ شود تا از تأخیرهای احتمالی جلوگیری شود.
- مرحله سوم: دریافت موافقت اولیه از سازمان انرژیهای تجدیدپذیر و بهرهوری انرژی برق (ساتبا)
در این مرحله پروژه بهصورت رسمی وارد فرآیند اخذ مجوز میشود. متقاضی با ارائه مدارک هویتی، مشخصات زمین، ظرفیت پیشنهادی نیروگاه و طرح توجیهی، درخواست خود را ثبت میکند. پس از بررسی مدارک و ارزیابی اولیه، در صورت تأیید، موافقت اصولی یا مجوز احداث صادر میشود. این موافقتنامه مبنای قانونی ادامه فرآیند بوده و امکان پیگیری سایر مجوزهای تکمیلی را فراهم میکند.
- مرحله چهارم: اخذ تأییدیه زیستمحیطی
هرچند نیروگاه خورشیدی در دسته پروژههای پاک قرار میگیرد، اما رعایت الزامات محیطزیستی الزامی است. برای این منظور باید به سازمان حفاظت محیط زیست استان مربوطه مراجعه شود. بسته به ظرفیت و موقعیت پروژه، ممکن است ارائه گزارش ارزیابی اثرات زیستمحیطی توسط مشاور دارای صلاحیت ضروری باشد. پس از بررسی مستندات و تأیید نهایی، مجوز زیستمحیطی صادر میشود که نقش مهمی در جلوگیری از بروز موانع قانونی در مرحله اجرا دارد.
- مرحله پنجم: تعیین تکلیف نهایی زمین و تغییر کاربری در صورت نیاز
چنانچه زمین در زمره اراضی کشاورزی یا ملی باشد، اخذ مجوزهای تکمیلی از مراجع ذیربط ضرورت پیدا میکند. این فرآیند ممکن است شامل هماهنگی با وزارت جهاد کشاورزی یا سازمان منابع طبیعی و آبخیزداری کشور باشد تا وضعیت واگذاری یا تغییر کاربری مشخص شود. این مرحله معمولاً زمانبر است و مدیریت صحیح آن تأثیر مستقیمی بر زمانبندی کل پروژه دارد.
- مرحله ششم: اخذ مجوز اتصال به شبکه برق
در این مرحله متقاضی به شرکت برق منطقهای یا شرکت توزیع مربوطه مراجعه میکند تا امکان اتصال نیروگاه به شبکه بررسی شود. مشخصات فنی نیروگاه ارائه میشود و مطالعات اتصال انجام میگیرد تا ظرفیت شبکه، فاصله تا پست برق و نیاز احتمالی به تقویت شبکه مشخص گردد. در صورت تأیید فنی، مجوز اتصال صادر شده و مقدمات انعقاد قرارداد اتصال به شبکه فراهم میشود. بدون این تأییدیه، بهرهبرداری از نیروگاه امکانپذیر نخواهد بود.
- مرحله هفتم: انعقاد قرارداد خرید تضمینی برق (PPA)
پس از تکمیل مجوزهای اصلی، قرارداد خرید تضمینی برق با سازمان انرژیهای تجدیدپذیر و بهرهوری انرژی برق (ساتبا) نهایی میشود. این قرارداد شامل نرخ خرید برق و مدت زمان تعهد خرید بوده و چارچوب درآمدی پروژه را مشخص میکند. اهمیت این مرحله از آن جهت است که مبنای اصلی تأمین مالی و تضمین بازگشت سرمایه محسوب میشود.
- مرحله هشتم: دریافت مجوزهای محلی و اجرایی
در آستانه ورود به مرحله ساخت، بسته به موقعیت پروژه ممکن است نیاز به اخذ برخی مجوزهای محلی مانند مجوزهای عمرانی، هماهنگی با شهرداری یا بخشداری و دریافت مجوزهای مربوط به مسیر دسترسی یا عبور تأسیسات باشد. این اقدامات معمولاً همزمان با تجهیز کارگاه و برنامهریزی عملیات اجرایی انجام میشود تا پروژه بدون وقفه وارد فاز احداث گردد.

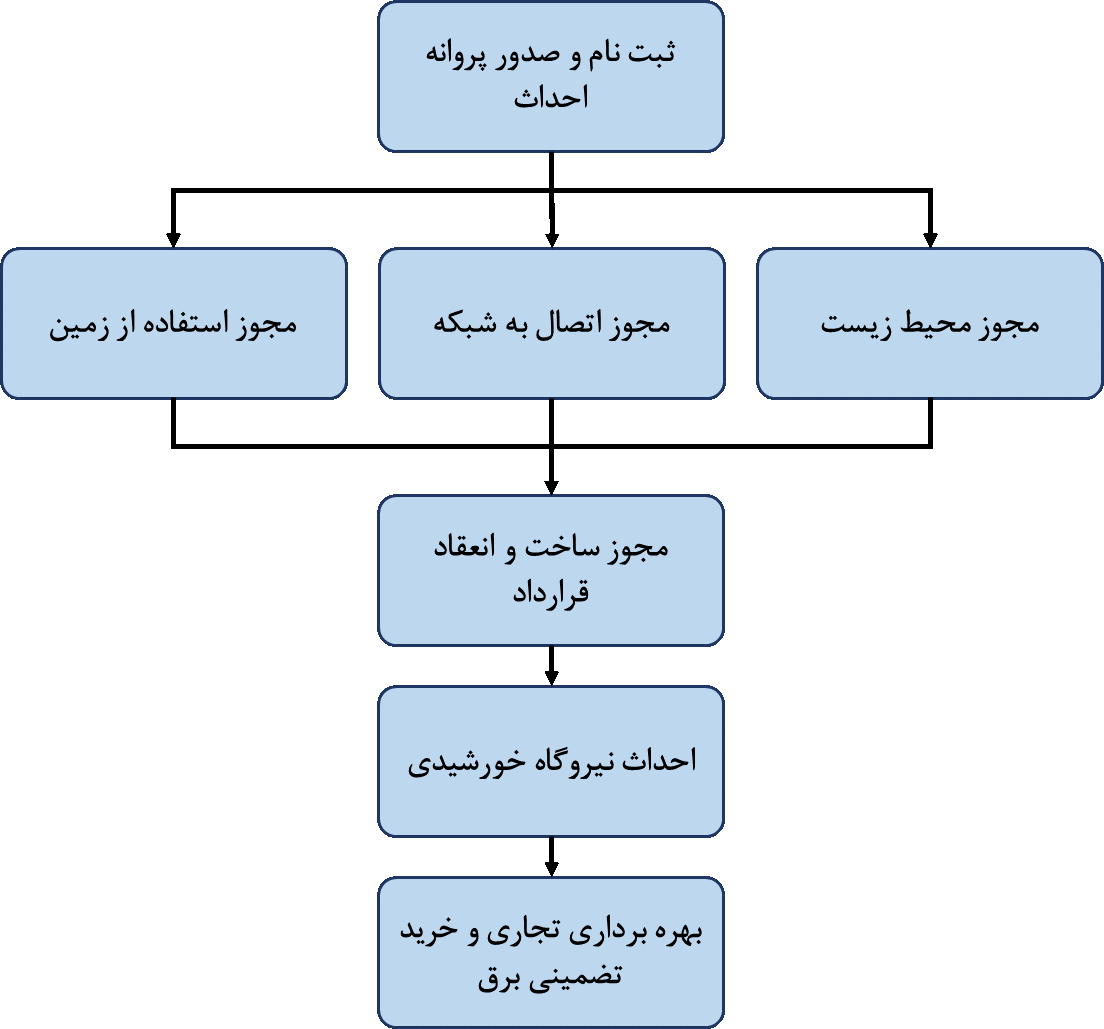

فرآیند اخذ مجوز، احداث و بهرهبرداری نیروگاههای تجدیدپذیر
فرآیند راهاندازی نیروگاههای تجدیدپذیر تحت نظارت ساتبا در چهار مرحله اصلی انجام میشود. در گام نخست، متقاضی با ارائه درخواست رسمی، تکمیل کاربرگها و تعهدنامههای مربوطه، تشکیل پرونده میدهد. پس از بررسی شرایط متقاضی از نظر غیردولتی بودن و همچنین ارزیابی محل اجرای پروژه از نظر نداشتن تداخل با سایر طرحها، در صورت تأیید نهایی، پروانه احداث صادر میشود. در مرحله دوم، متقاضی موظف است مجوزهای قانونی موردنیاز از جمله مجوز اتصال به شبکه، تأییدیههای زیستمحیطی و مجوز واگذاری زمین را دریافت کند. پس از تکمیل و تأیید تمامی مجوزها، قرارداد خرید تضمینی بلندمدت برق میان متقاضی و ساتبا منعقد میشود.
مرحله سوم به دوره پیشبرد و احداث اختصاص دارد. در این بخش، سرمایهگذار تأمین مالی پروژه را انجام داده و عملیات اجرایی ساخت نیروگاه را آغاز میکند. همزمان، روند پیشرفت پروژه تحت نظارت ساتبا قرار دارد و پس از تکمیل عملیات اجرایی، هماهنگیهای لازم برای اتصال نیروگاه به شبکه برق سراسری انجام میشود. در نهایت و با ورود به مرحله بهرهبرداری، نیروگاه فعالیت رسمی خود را آغاز میکند. تولیدکننده موظف است صورتحسابهای ماهانه برق تولیدی را صادر کند و ساتبا نیز مطابق قرارداد منعقدشده، با اعمال ضرایب تعدیل و شاخصهای مربوط به آمادگی تولید، نسبت به پرداخت مطالبات اقدام میکند. این چارچوب اجرایی، مسیر استاندارد سرمایهگذاری و فعالیت در حوزه انرژیهای تجدیدپذیر را برای متقاضیان فراهم میسازد.
چرا فرآیند اخذ مجوز اهمیت دارد؟
اخذ مجوزهای لازم نه تنها یک الزام قانونی برای شروع هر پروژه است، بلکه مزایای مهم دیگری هم دارد. داشتن مجوز، قانونی بودن پروژه را تضمین میکند و از جریمهها، توقف عملیات یا مشکلات قضایی جلوگیری میکند. همچنین، بدون این مجوزها امکان اتصال به شبکههای برق و فروش انرژی وجود ندارد.
مجوزها در دسترسی به تسهیلات مالی و حمایتهای دولتی نیز نقش حیاتی دارند؛ بسیاری از وامها و کمکهای بانکی تنها با ارائه مجوزهای معتبر قابل دریافت هستند. علاوه بر این، برخورداری از مجوز رسمی اعتماد سرمایهگذاران و شرکا را جلب میکند و اعتبار پروژه را نزد بانکها و سایر ذینفعان افزایش میدهد. فرآیند صدور مجوز همچنین اطمینان میدهد که استانداردهای فنی و الزامات زیستمحیطی رعایت شوند و پروژه در مسیر سالم و پایدار پیش برود.
